    生产任务单保存时提示计划开工日期不是工作日?

    来源:网络收集  点击:  时间:2024-09-02
    【导读】:
    目前很多企业都用上了ERP系统,购买了相应的供应链管理,生产管理,财务管理等ERP模块,通过ERP系统实现企业产供销财务一体化管理,制造型企业生产管理业务流程一般为:销售订单-生产任务批量维护-生产任务汇报-产品入库,有时在关联销售订单生成生产任务单批量维护时,会提示计划开工日期不是工作日,此时生产任务单无法保存和下达,此处介绍二种常用的解决办法:1,修改计划开工日期,选择正常工作日2,修改多工厂日历,非工作日改为工作日具体操作方法如下:工具/原料moreERP有相关操作权限一,修改计划开工日期,选择正常工作日1/8分步阅读

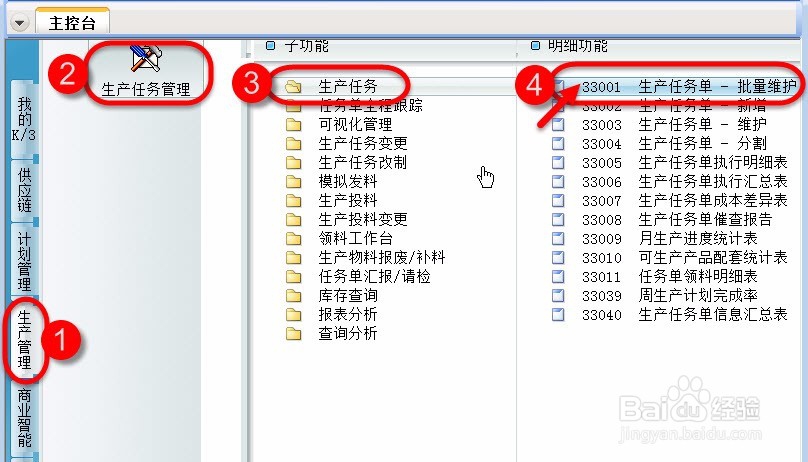

    操作员登录ERP主控台,依次展开【生产管理】-【生产任务管理】-【生产任务】-双击打开【生产任务单-批量维护】。

    2/8

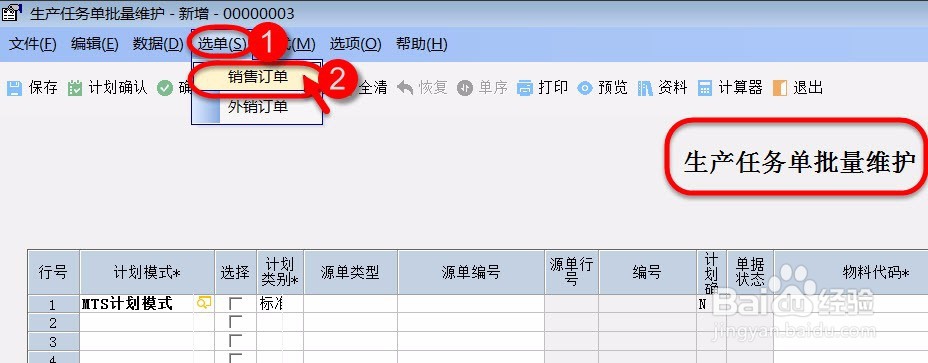

    进入生产任务单批量维护界面,点击【选单】菜单栏,从弹出的快捷菜单中点击【销售订单】。

    3/8

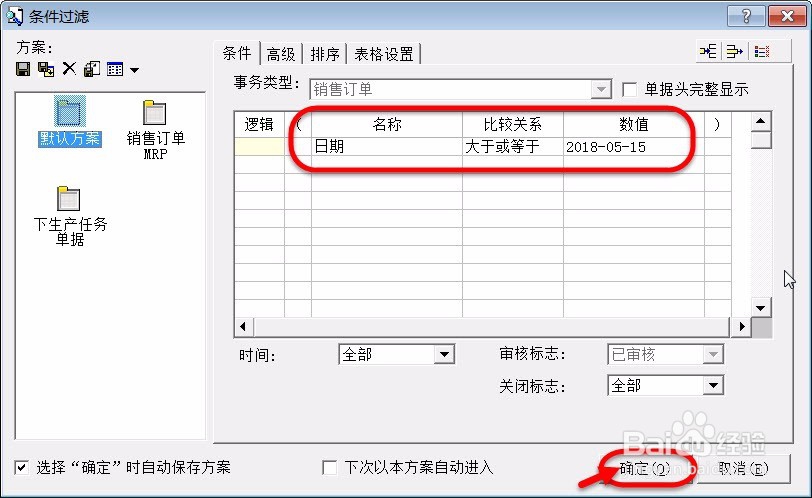

    弹出销售订单条件过滤界面,根据实际情况选择相应的过滤条件,最后点击【确定】按钮。

    4/8

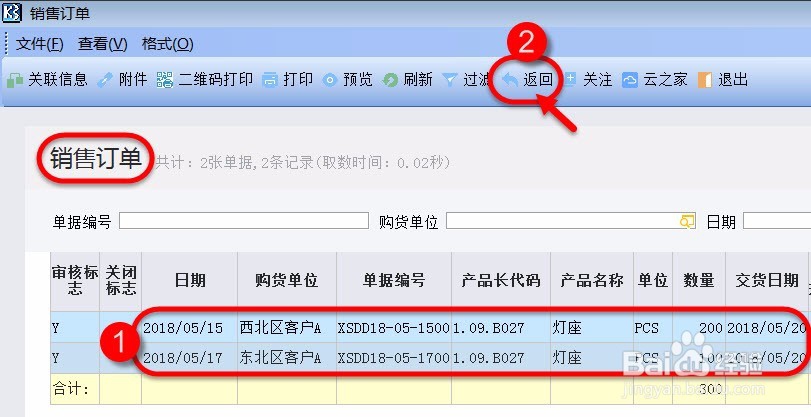

    此处找到两张销售订单,一起选中,最后点击工具栏【返回】按钮。

    5/8

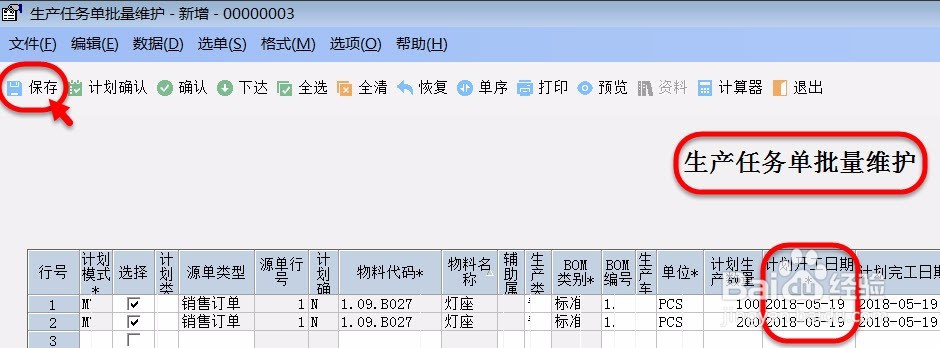

    这样两条销售订单中内容被带到生产任务单批量维护表体中,完善单据后,点击工具栏【保存】按钮。

    6/8

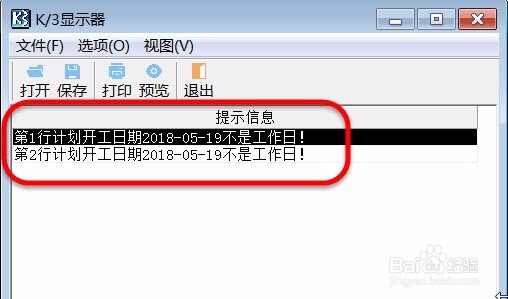

    弹出提示信息【计划开工日期2018-05-19不是工作日】,无法保存单据。

    7/8

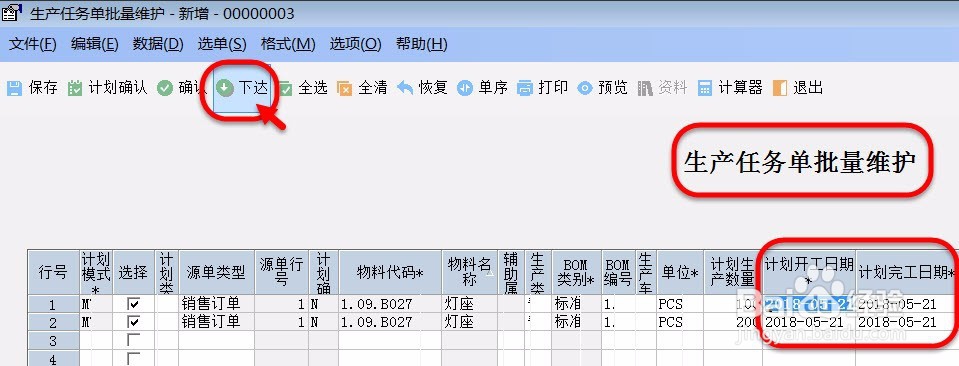

    此时只能修改计划开工日期,把2018-05-19(周六) 修改为2018-05-21(周一),再点击工具栏【保存】和【下达】按钮。

    8/8

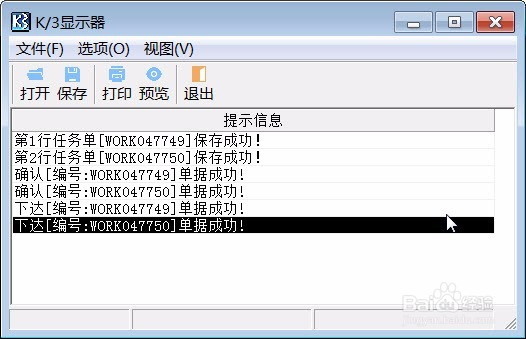

    最终提示生产任务单据下达完成。

    二,修改多工厂日历,非工作日改为工作日1/4

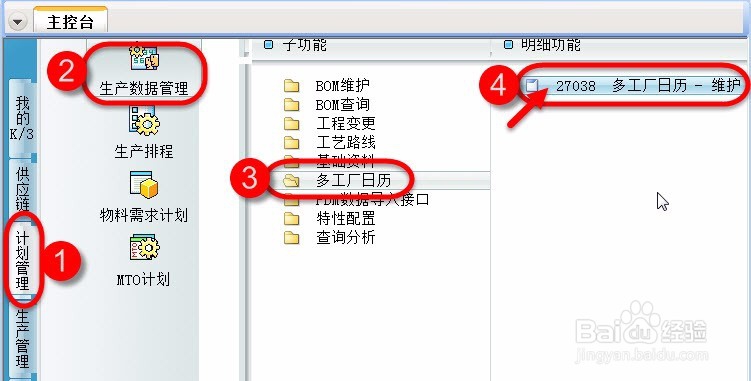

    系统管理员登录ERP主控台,依次展开【计划管理】-【生产数据管理】-【多工厂日历】-双击打开【多工厂日历-维护】。

    2/4

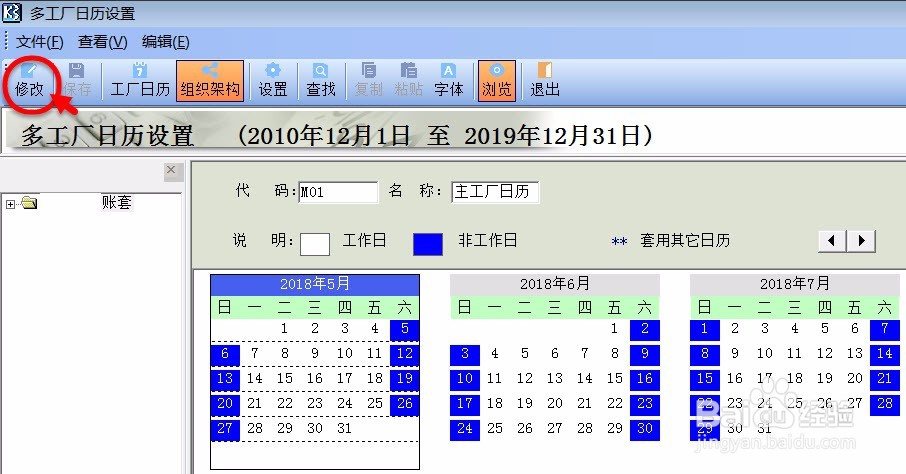

    进入多工厂日历设置界面,默认显示三个月的工厂日历,首先点击工具栏【修改】按钮。

    3/4

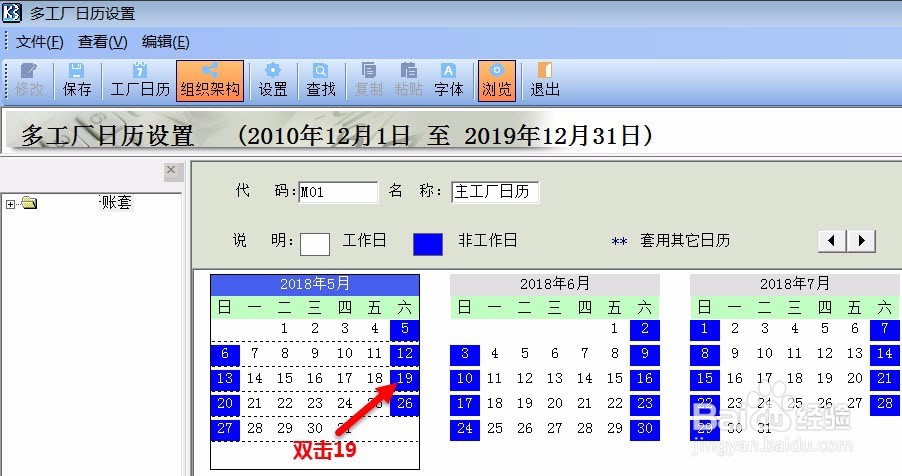

    接下来准备把2018-05-19设置为工作日,鼠标双击19

    4/4

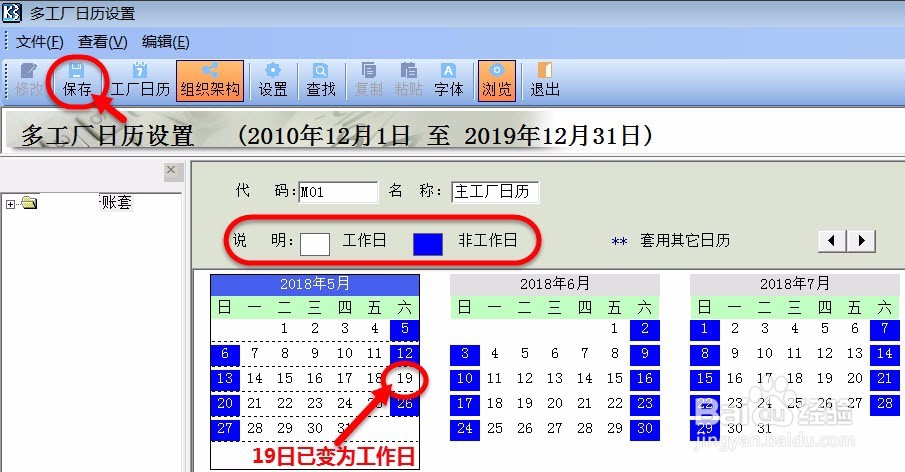

    鼠标双击19日,19日背景颜色从蓝色变为白色,也就是从非工作日修改为了工作日,最后点击工具栏【保存】按钮,使修改生效,返回到生产任务单批量维护界面,即可正常下达生产任务单据了。

    注意事项

    建议企业采用第二种解决方案,不用修改计划开工日期,不影响生产任务单及时下达

    多工厂日历需要系统管理员根据企业生产情况提早设置好,不影响日常生产任务单据下达

    多工厂日历ERPK3计划开工日期
    本文关键词:

    版权声明:

    1、本文系转载,版权归原作者所有,旨在传递信息,不代表看本站的观点和立场。

    2、本站仅提供信息发布平台,不承担相关法律责任。

    3、若侵犯您的版权或隐私,请联系本站管理员删除。

    4、文章链接:http://www.1haoku.cn/art_1186749.html

    相关资讯

    ©2019-2020 http://www.1haoku.cn/ 国ICP备20009186号07-12 22:48:00  耗时:0.808
