    悬挑式卸料平台制作、安装

    来源:网络收集  点击:  时间:2024-05-02
    【导读】:

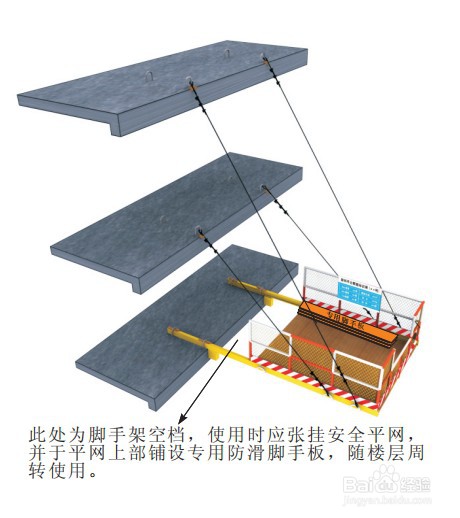

    悬挑式卸料平台制作、安装方法/步骤

    1、卸料平台须经设计计算方可制作,须编制方案方可安装使用。

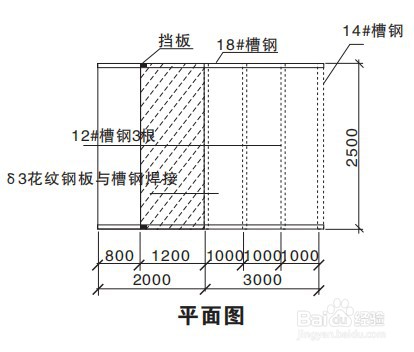

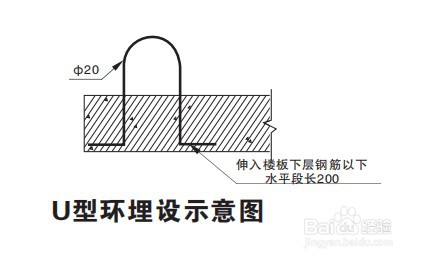

    2、卸料平台应采用型钢焊接成主框架,主挑梁型号不得小于18号槽钢,两侧应分别设置前后两道斜拉钢丝绳。锚固端预埋ф20U型环,不宜埋设在结构悬挑部位。

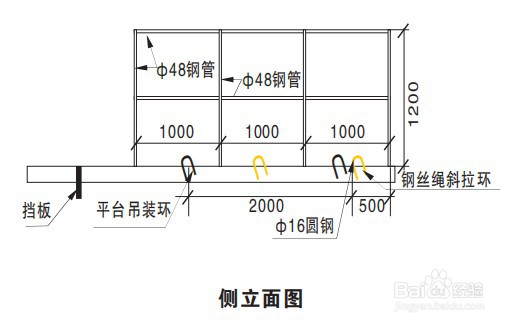

    3、钢丝绳直径应根据计算确定且不小于ф18, 斜拉钢丝绳与平台间夹角应控制在45° ~ 60°,绳卡数量、间距按照规范设置。每层预埋的钢筋锚环既是平台梁锚固环,也是斜拉钢丝吊环。

    4、卸料平台底部应满铺脚手板,并固定牢固,与外架之间的间隙也应封闭良好。

    5、卸料平台两侧面设置固定的防护栏杆,其立杆与主挑梁焊接固定。

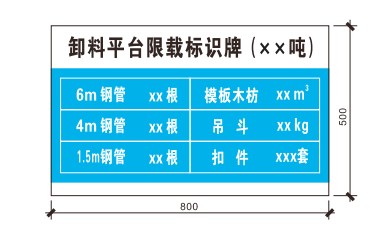

    6、防护栏杆内侧应采用钢板网封闭,并挂设限载标志牌。

    7、外架平台处的横杆应采用搭接方式,以便拆改后,卸料平台能顺利安装和使用。

    8、卸料平台每次安装后均应进行验收,并作好记录。
