    HNP反应粘防水卷材施工流程

    来源:网络收集  点击:  时间:2024-06-01
    【导读】:
    HNP反应粘防水卷材施工流程主要是采用湿铺法施工,它是指将用于非外露防水工程的湿铺防水卷材,用水泥凝胶(素水泥浆)与基层粘结的施工方法。适用于各类工业与民用建筑的屋面、地下室等防水工程,特别适用于防水等级较高、施工环境较差、潮湿、赶工期的防水工程。工具/原料more基层清理工具:钢丝刷、扫帚、小平铲、锤子等、冲洗水管。施工工具:铁抹子、电动搅拌器、配料桶、塑料刮板、橡胶压辊、剪刀或裁纸刀、钢卷尺、皮卷尺、墨盒、热风枪或喷枪等。防护工具:工作服、安全帽、橡胶手套、平底橡胶鞋、安全带(绳)等。方法/步骤1/9分步阅读

    湿铺法工艺流程:

    基层清理、修补、润湿→节点密封、附加增强层→配制水泥素浆→弹基准线试铺→撕开卷材底部隔离纸→刮涂水泥素浆→卷材铺贴(滚铺法、抬铺法)→辊压排气→卷材搭接、收头密封→成品养护及保护→检查修补→质量验收

    2/9

    1、基面清理:

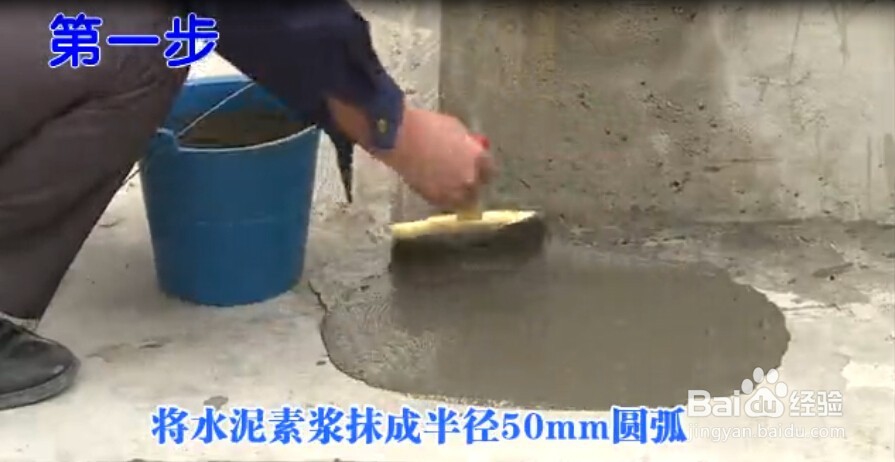

    清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。尤其铲除排水口、烟囱、管壁上的水泥砂浆等附着物;

    阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。基面若有明水,扫除即可施工。

    3/9

    2、配置水泥素浆:

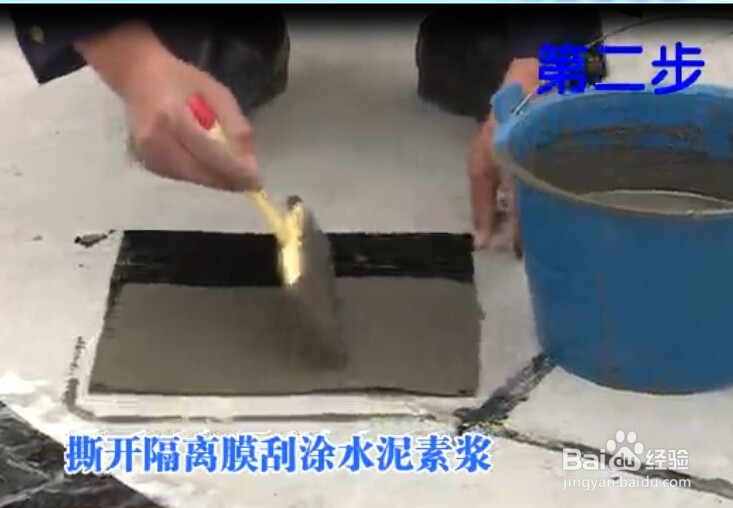

    按水泥:水=2:1(重量比)。先按比例将水倒入原已备好的拌浆桶,再将水泥放入水中,浸泡15~20分钟并充分浸透后,把桶面多余的水倒掉;然后加入水泥用量的5%~8%聚合物建筑胶(保水剂),用电动搅拌机进行搅拌,搅拌时间5分钟以上。

    4/9

    3、弹基准线试铺:

    根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线,依循流水方向从低往高进行卷材试铺。

    5/9

    4、撕开卷材底部隔离纸:

    卷材试铺后,先将要铺贴的卷材剪好,反铺于基面上(即是底部隔离纸朝上),撕剥去卷材隔离纸。撕剥时,已剥开的隔离纸宜与粘结面保持45~60度的锐角,防止拉断隔离纸,尽量保持在自然松弛状态,但不要有皱折。

    6/9

    5、卷材铺贴:

    滚铺法:将卷材对准基准线试铺,在约5m长处用裁纸刀将隔离纸轻轻划开,注意不要划伤卷材,将未铺开卷材隔离纸从背面缓缓撕开,同时将未铺开卷材沿基准线慢慢向前推铺。边撕隔离纸边铺贴。铺贴好后再将前面试铺剩余的约5m长卷材卷回,依上述方法粘贴在基层上。

    抬铺法:把已剪好的卷材反铺于基面上(即是底部隔离纸朝上),待剥去卷材全部隔离纸后,再将水泥素浆刮涂在卷材粘结面和基面待铺位置,然后分别由两人从卷材的两端配合抬起,翻转和铺贴在待铺位置上。卷材与相邻卷材之间为平行搭接,待长、短边搭接施工时再揭除上下卷材搭接隔离膜。

    7/9

    6、辊压排气:

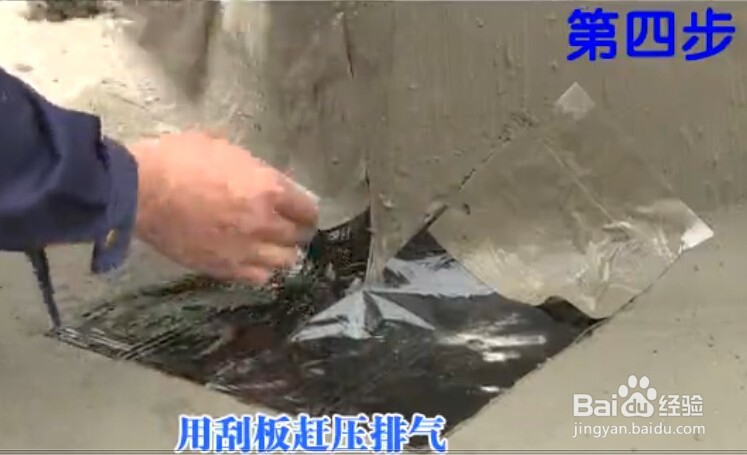

    待卷材铺贴完成后,用软橡胶板或辊筒等从中间向卷材搭接方向另一侧刮压并排出空气,使卷材充分满粘于基面上。搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离纸揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压排出空气,充分满粘。

    8/9

    7、搭接封边、收头密封:

    单面粘卷材搭接边施工:短边相邻卷材之间为平行搭接,用HNP胶粘带盖条加温粘结(屋面胶粘带盖条宽度100㎜,地下室胶粘带盖条宽度160㎜)。长边为加温自粘搭接,搭接宽带不小于80mm。大面积铺贴完成后24小时再进行搭接边施工,施工时清理干净搭接边部位的泥浆及灰尘,再揭除上下卷材搭接隔离膜(短边不用撕隔离膜),用热风枪边加温边粘结。

    双面粘卷材搭接边施工:直接将上下卷材搭接处的隔离膜撕开,搭接边刮涂(大面积涂刮水泥素浆时同时施工)水泥素浆胶搭接在一起,直接用水泥素浆封口,长、短边搭接宽度:不小于80㎜。最后用水泥素浆抹平封死。

    9/9

    8、成品养护及保护:

    晾放24小时至48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。高温天气下,防水层应防止暴晒,可用遮阳布或其他物品遮盖。

    阴阳角、节点处理方法1/3

    一、阴阳角处理方法:

    阴阳角采用水泥砂浆抹成圆弧形,阴角圆弧最小半径为50mm,阳角圆弧最小半径为20mm。

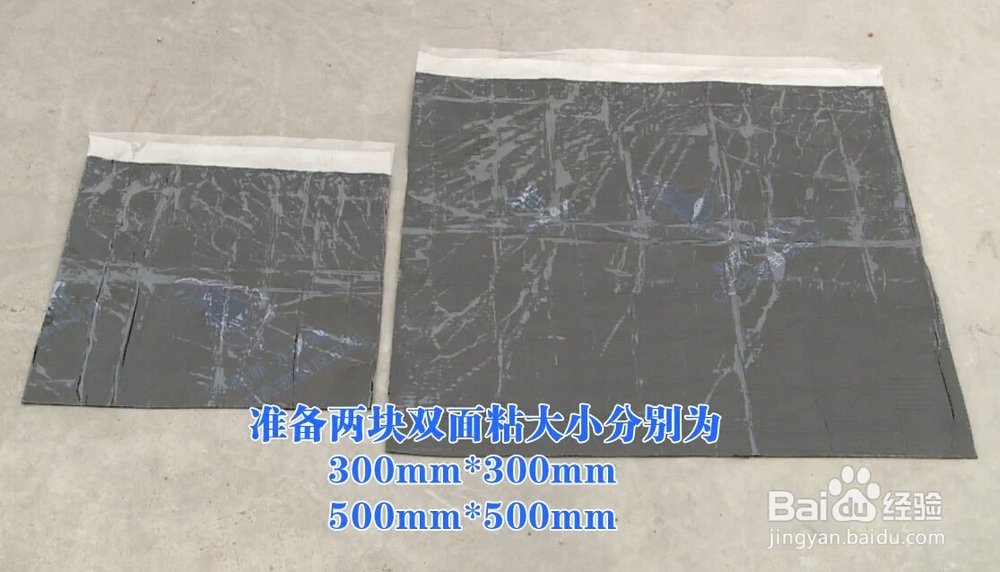

    (1)、阳角:栽双面粘300mm*300mm的卷材对折后在中心位置向一边方向载开,然后撕开隔离膜,刮涂水泥素浆铺贴到阳角上(载开部位向上)后赶压排气,使卷材粘贴可靠,再载500mm*500mm的卷材同样对折后在中心位置向一边方向载开,撕开隔离膜刮涂水泥素浆铺贴到阳角上(载开部位向下)后赶压排气。

    2/3

    (2)、阴角:栽双面粘300mm*300mm的卷材对折后在中心位置向一边载开,然后撕开隔离膜,刮涂水泥素浆铺贴到阳角上(载开部位向上)后赶压排气,再载500mm*500mm的卷材同样对折后向一边方向载开,撕开隔离膜刮涂水泥素浆铺贴到阴角上(载开部位向下)后赶压排气。

    3/3

    二、节点处理:

    1、清理管根四周及管壁,把灰尘、砂浆疙瘩等杂物清理干净。

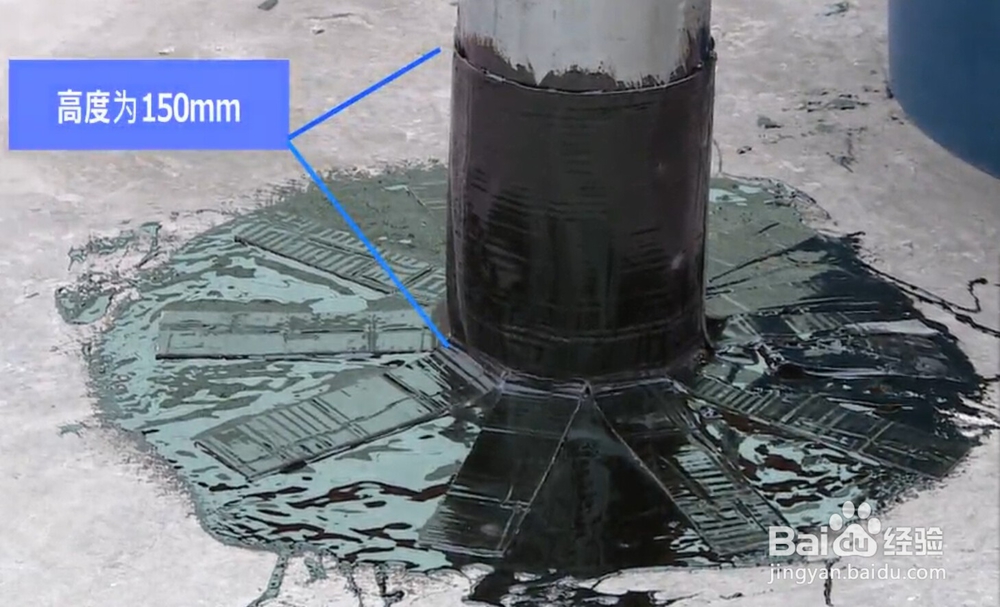

    2、在管根部刮涂密封胶,立面50mm,平面超出管口100mm宽。

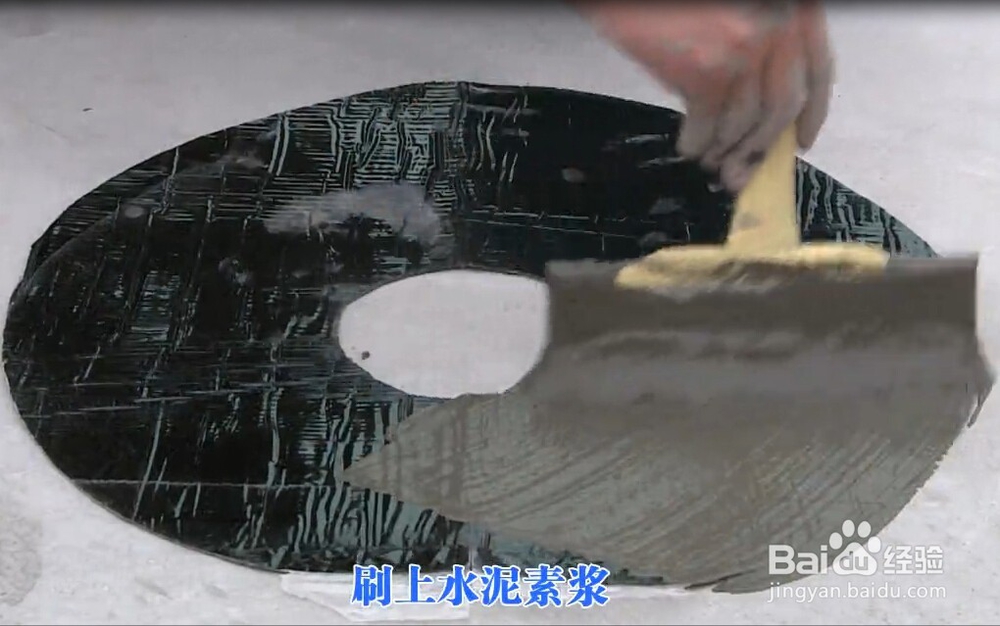

    3、载取一块双面粘长度为管周长+100mm搭接长度,宽度为350mm,沿一边划出若干道80mm长的载口后划开卷材隔离膜(注:不要划伤卷材)撕开隔离膜,将矩形卷材粘贴于管壁和管根周围,搭接边长度为100mm。

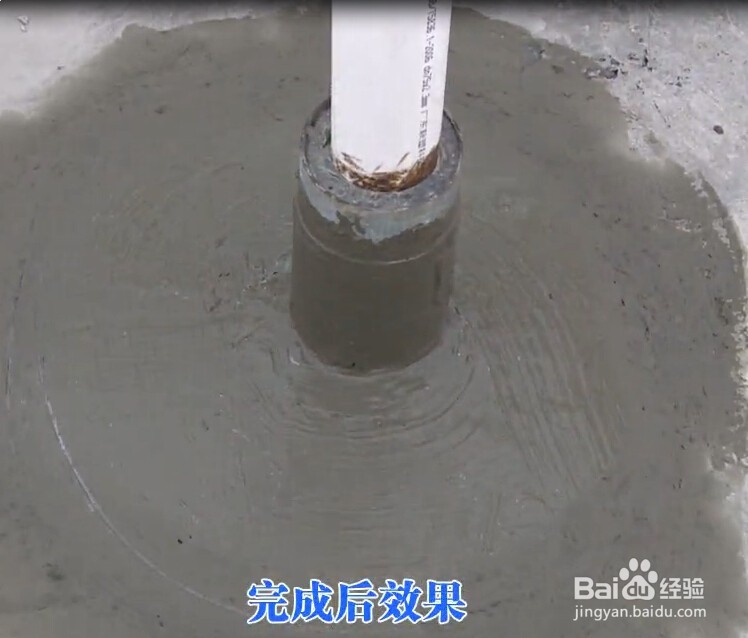

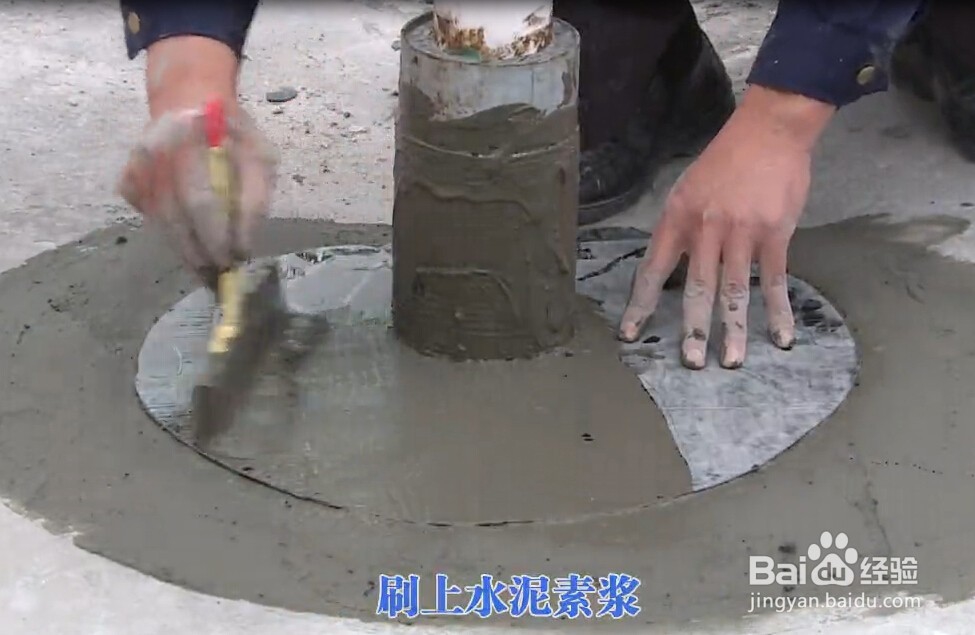

    4、载取一块内径与管口大小相同宽度200mm的双面粘圆环形卷材,撕开隔离膜刮涂水泥素浆,同时轻轻划开管根边卷材的隔离膜,撕开下部小矩形卷材隔离膜涂刷水泥素浆,将圆形卷材牢固地粘在基面管根部,赶压排气,然后对管根部卷材末端部位涂刷节点密封膏进行加强处理。

    注意事项

    ①卷材防水层的基层应坚实,表面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象。

    ②卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。

    ③防水层的收头应与基层粘结并固定牢固,缝口封严,不得翘边。

    ④侧墙卷材防水层的保护层与防水层应粘结牢固。结合紧密,厚度均匀一致。

    ⑤卷材搭接宽度的允许偏差为±10mm。

    装修
    本文关键词:

    版权声明:

    1、本文系转载,版权归原作者所有,旨在传递信息,不代表看本站的观点和立场。

    2、本站仅提供信息发布平台,不承担相关法律责任。

    3、若侵犯您的版权或隐私,请联系本站管理员删除。

    4、文章链接:http://www.1haoku.cn/art_868848.html

    相关资讯

    ©2019-2020 http://www.1haoku.cn/ 国ICP备20009186号05-05 03:04:53  耗时:0.024
    0.024s
